01
Utgrävning
5

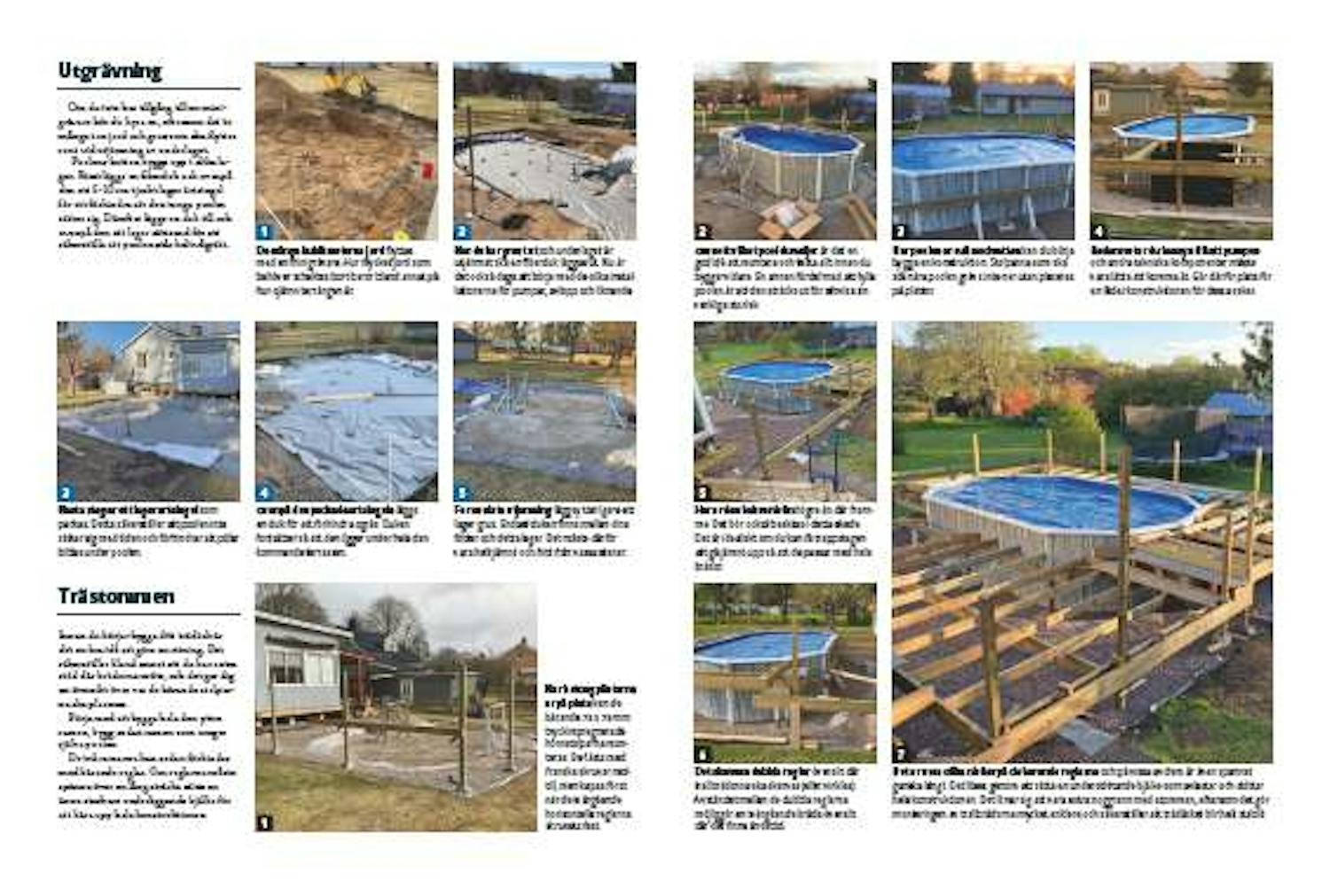

Steg

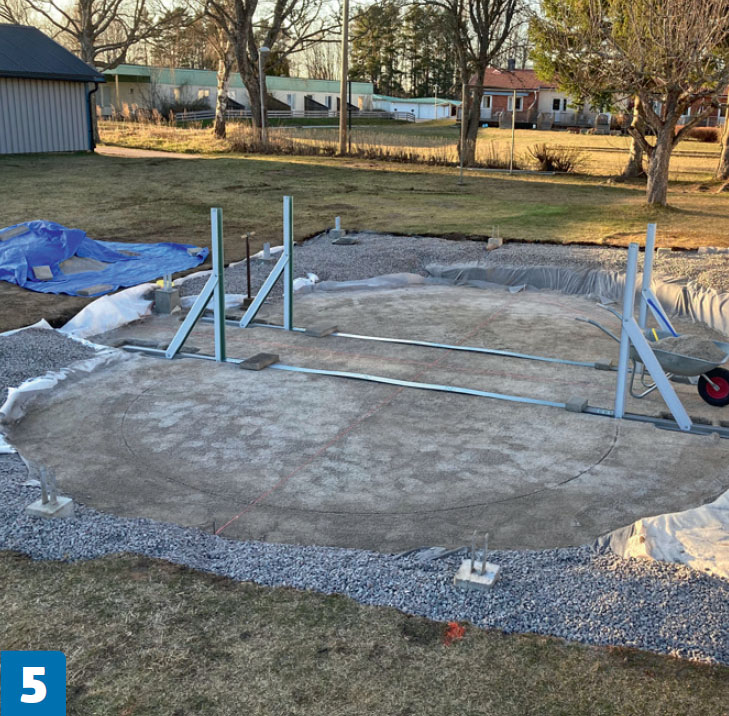

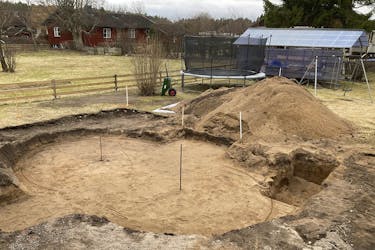

Om du inte har tillgång till en minigrävare bör du hyra en, eftersom det är många ton jord och grus som ska flyttas runt vid utjämning av underlaget.

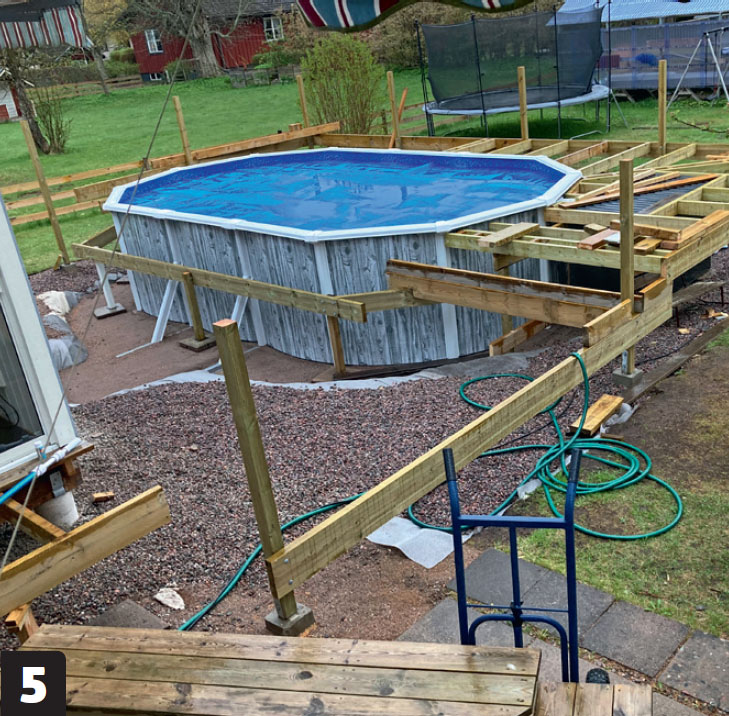

Poolens botten byggs upp i olika lager. Först läggs en fiberduk och ovanpå den ett 5-10 cm tjockt lager ärtsingel för att förhindra att den tunga poolen sätter sig. Därefter läggs en duk till och ovanpå den ett lager sättsand för att säkerställa att poolen står helt vågrätt.

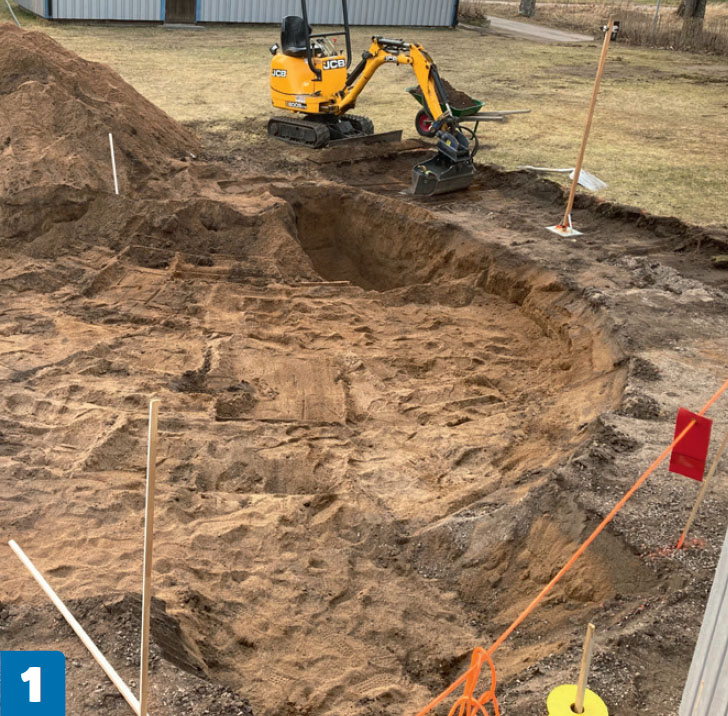

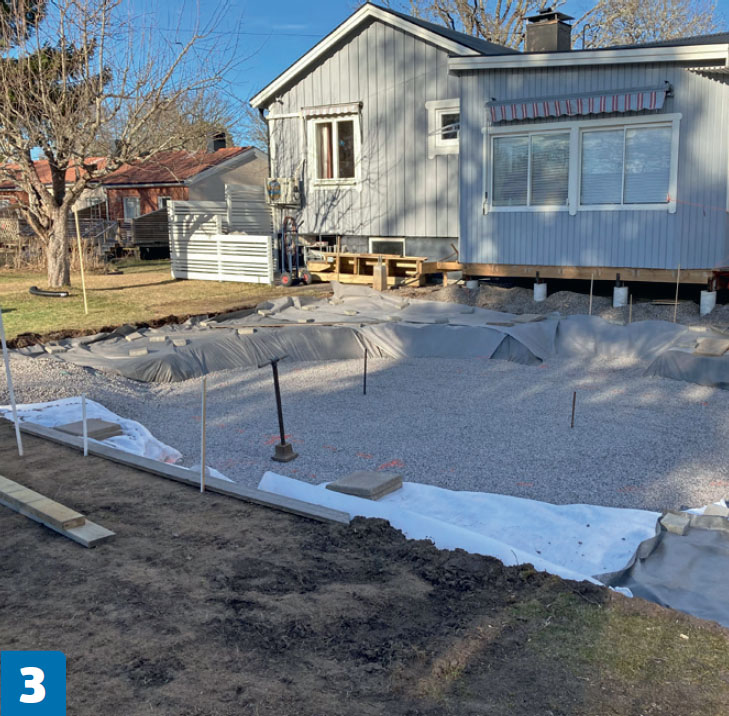

De många kubikmeterna jord flyttas med en minigrävare. Hur mycket jord som behöver schaktas bort beror bland annat på hur ojämn terrängen är.

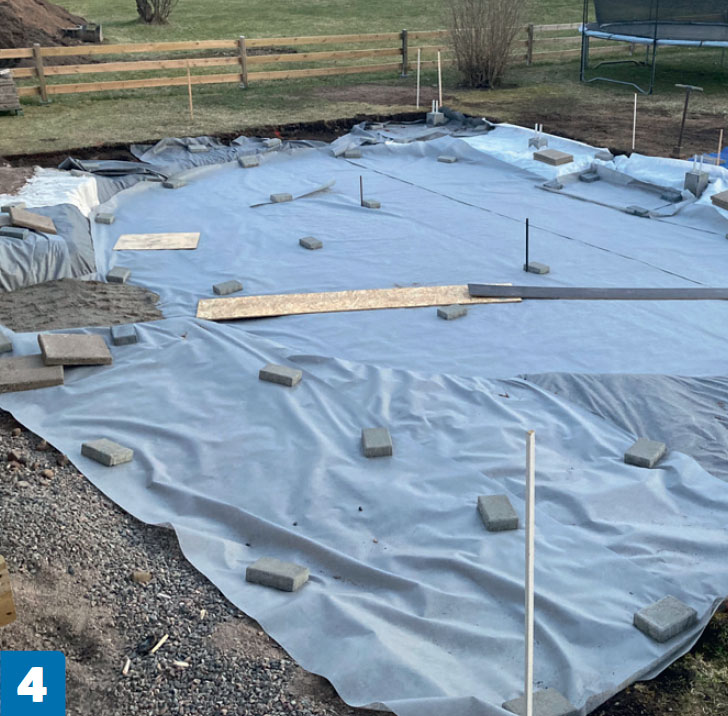

När du har grävt ut och underlaget är utjämnat ska en fiberduk läggas ut. Nu är det också dags att börja med de olika installationerna för pumpar, avlopp och liknande.
Nästa steg är ett lager ärtsingel som packas. Detta säkerställer att poolen inte sätter sig med tiden och förhindrar att pölar bildas under poolen.
Ovanpå den packade ärtsingeln läggs en duk för att förhindra ogräs. Duken fortsätter så att den ligger under hela den kommande terrassen.
02
Trästommen
7
Steg
Innan du börjar bygga ditt trädäck är det en bra idé att göra en ritning. Det säkerställer bland annat att du har extra stöd där brädorna möts, och det ger dig en översikt över var de bärande stolparna ska placeras.

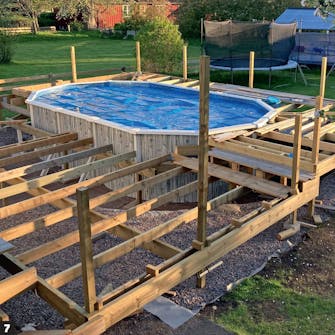

Börja med att bygga hela den yttre ramen, bygg sedan ramen som omger själva poolen.
De två ramarna kan sedan förbindas med bärande reglar. Om reglarna måste spänna över en lång sträcka sätts en ännu starkare underliggande bjälke för att bära upp hela konstruktionen.

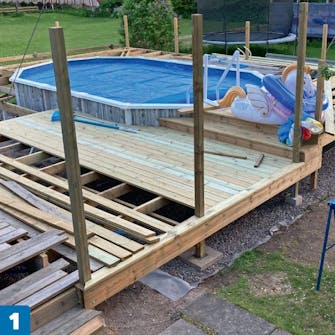

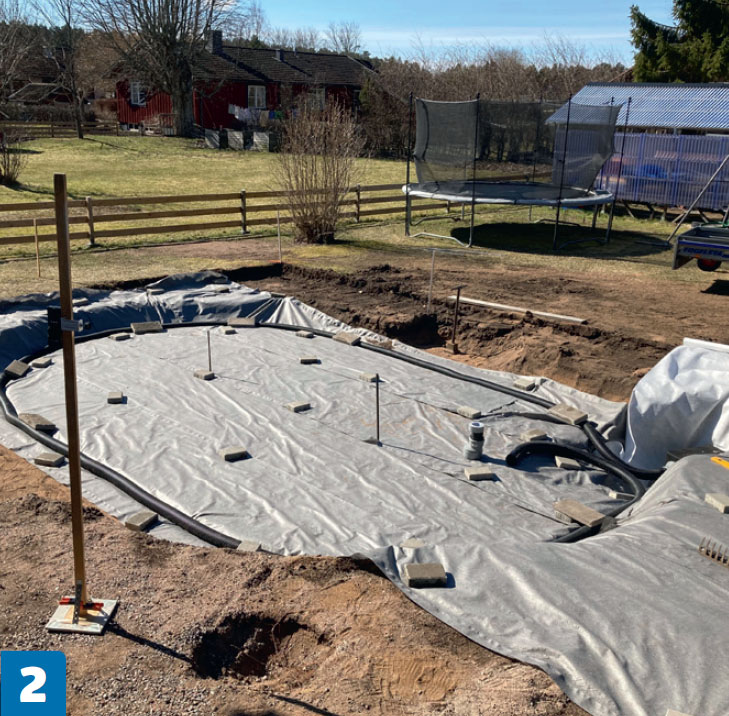

När betongplintarna är på plats kan de bärande 75 x 75 mm tryckimpregnerade hörnstolparna monteras. De fästs med franska skruvar nedtill, men kapas först när de tvärgående horisontella reglarna skruvats fast.

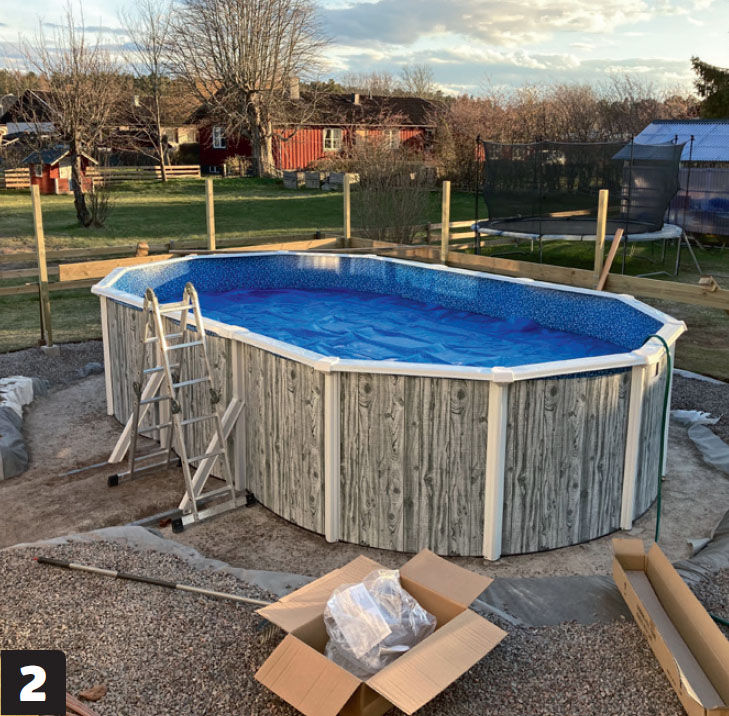

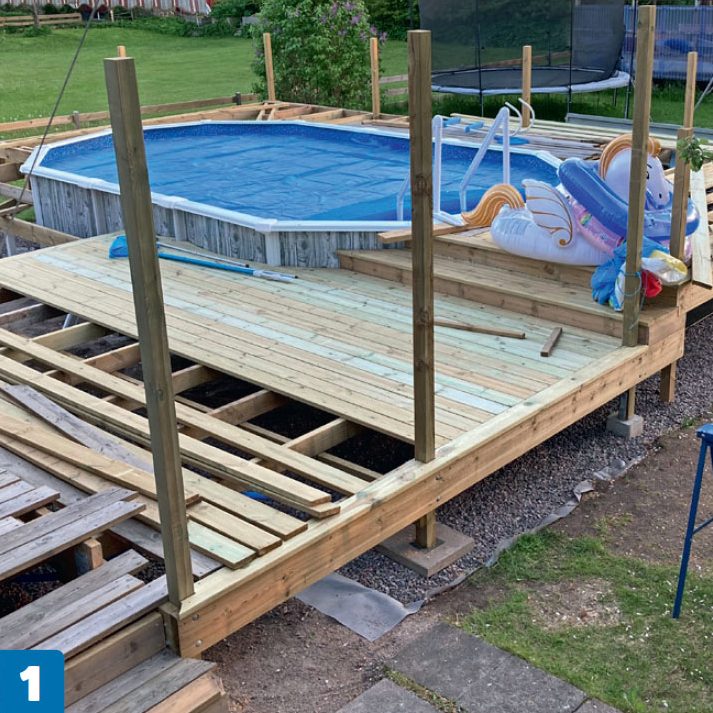

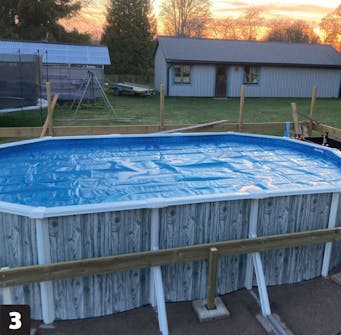

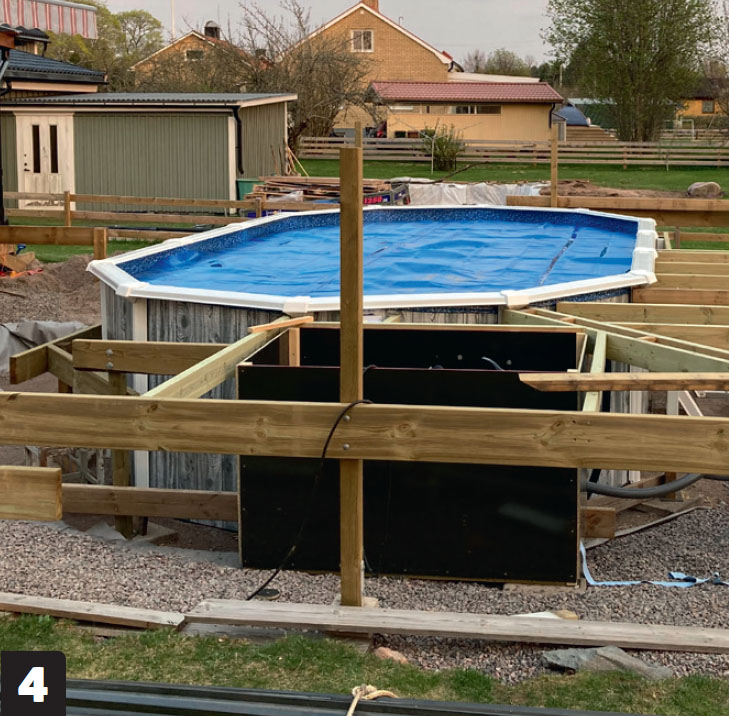

Oavsett vilket pool du väljer är det en god idé att montera och testa allt innan du bygger vidare. En annan fördel med att fylla poolen är att den sträcks ut för att visa sin verkliga storlek.

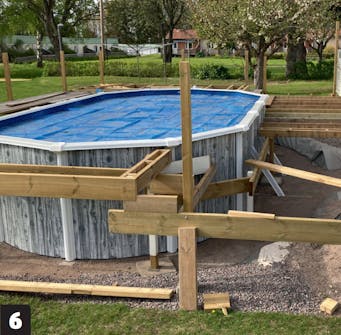

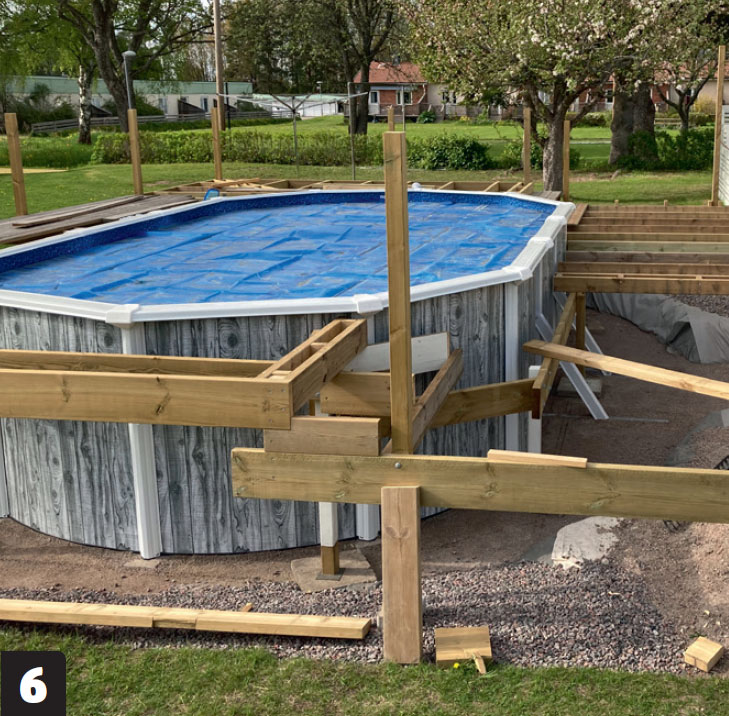

När poolen är full med vatten kan du börja bygga en konstruktion. Stolparna som ska stå nära poolen grävs inte ner utan placeras på plattor.

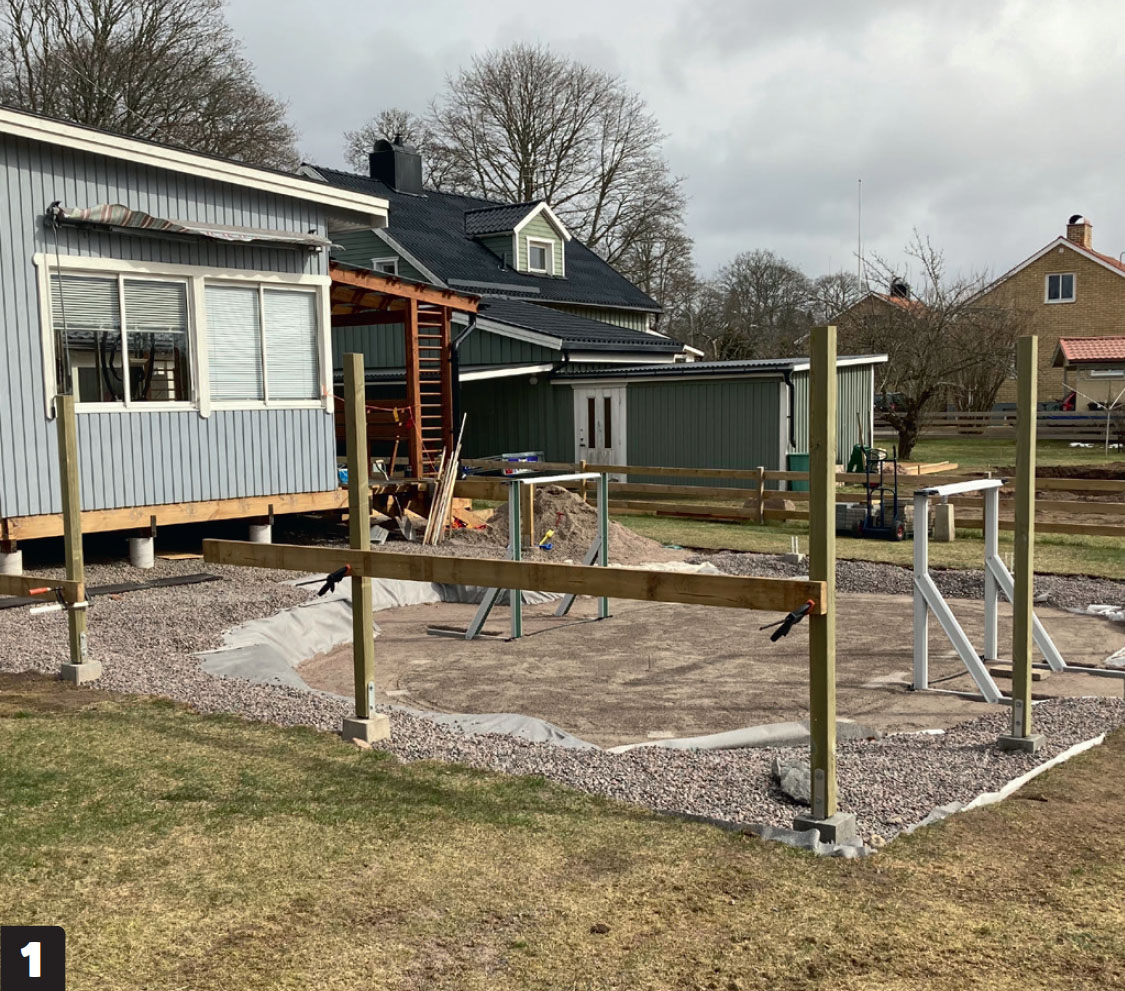

Redan nu tar du hänsyn till att pumpen och andra tekniska komponenter måste vara lätta att komma åt. Gör därför plats för en låda i konstruktionen för dessa saker.

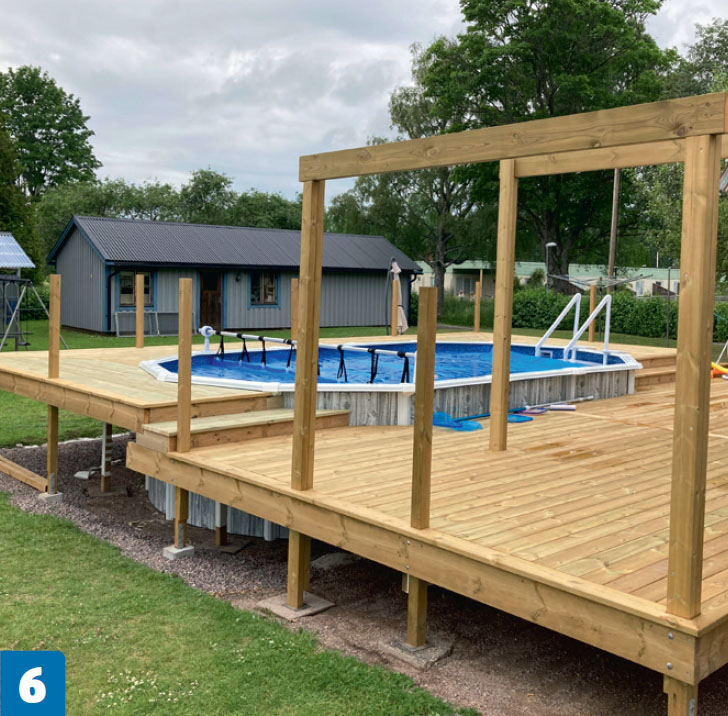

Här är den bakre nivån högre än där framme. Det bör också beaktas i detta skede. Det är idealiskt om du kan få trappstegen att gå jämnt upp så att de passar med hela brädor.
Det ska vara dubbla reglar överallt där trallbrädorna ska skarvas (eller vinklas). Avståndet mellan de dubbla reglarna möjliggör en tvärgående bräda överallt där det finns ändstöd.

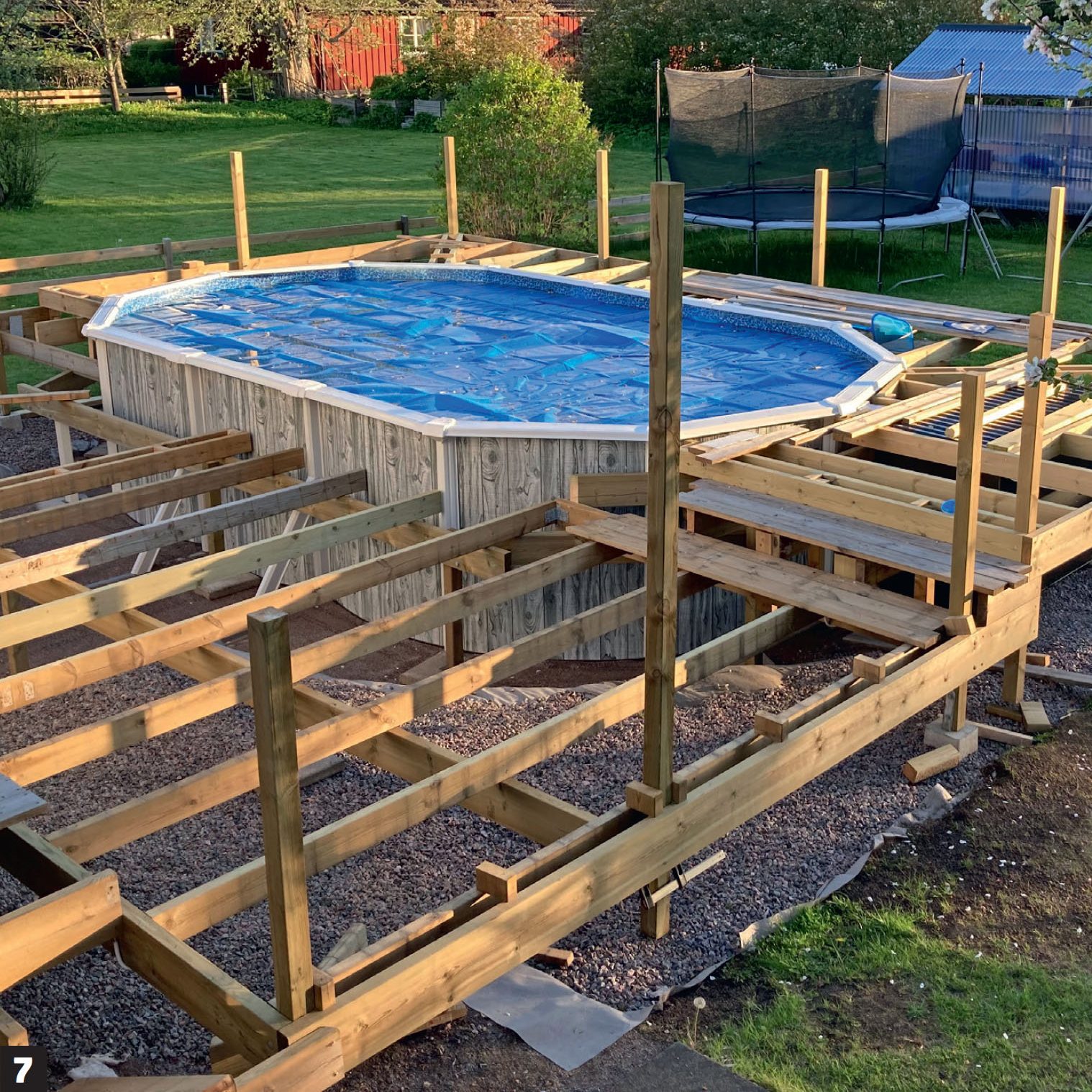

Det är flera olika nivåer på de bärande reglarna och på vissa av dem är även spannet ganska långt. Det löses genom att sätta en understöttande bjälke som avlastar och stöttar hela konstruktionen. Det lönar sig att vara extra noggrann med stommen, eftersom det gör monteringen av trallbrädorna mycket enklare och säkerställer att trädäcket blir helt stabilt.
03

Trädäck och staket
10
Steg

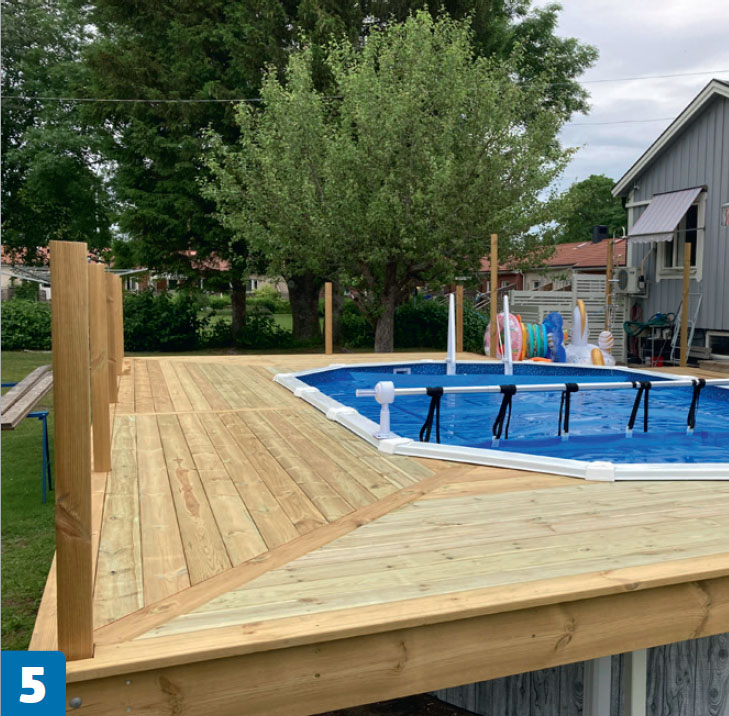

När stommen är färdig kan det hela täckas med brädor.
Börja med att göra kanten, som består av en bård och en täckbräda på högkant. Där så är möjligt är hela brädor att föredra. Om en skarv krävs är det en bra idé att skarva mot en tvärgående bräda. På så sätt blir trädäcket lite uppdelad i sektioner och du slipper en massa förskjutna skarvar.
När trallbrädorna har lagts kan du sätta fler vertikala brädor och bygga staket.
Gör de stående täckbrädorna och bården först - åtminstone på ena sidan. Lämna den andra sidan öppen så att alla brädor kan kapas på längden med en sänksåg till sist.

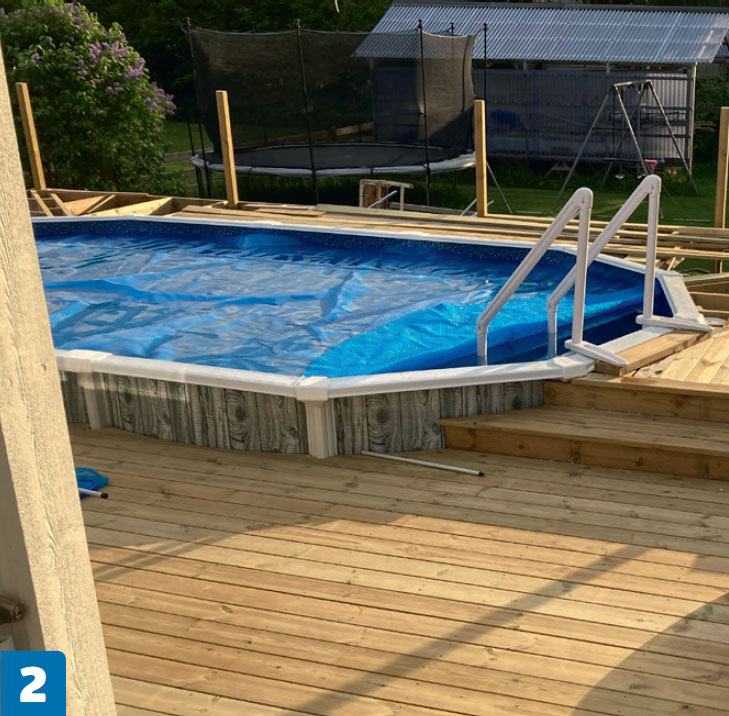

Se till att det är minst 2 cm mellan brädorna och själva poolen. Annars riskerar du att skrapa hål i poolen när allting rör sig.
Istället för att göra förskjutna fogar skarvas alla brädor över samma regel. Mellan ändarna läggs dock en tvärgående bräda. Detta döljer eventuella tjockleksskillnader och gör brädornas naturliga rörelser mindre synliga.

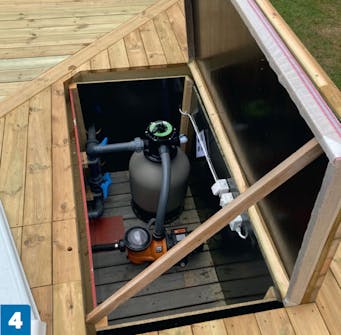

I lådan som byggdes från början görs ytterligare en låda som är vattentät. Avståndet mellan brädorna i botten säkerställer den nödvändiga ventilationen i det lilla utrymmet.
I hörnen på trädäcket vänds riktningen på brädorna. De diagonala snitten görs bäst med en sänksåg - efter att brädorna har lagts.
Förutom själva trädäcket görs även en överbyggnad. Naturligtvis togs detta i beaktande när stolparna sattes, vilket gör det enkelt att ansluta de lodräta stolparna till de vågräta sparrarna.

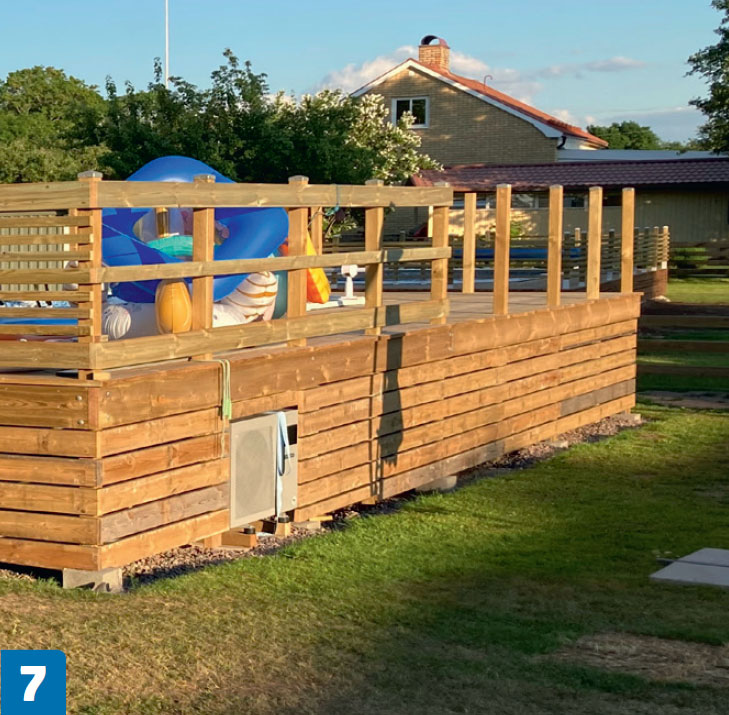

Utrymmet under trädäcket sätts för med en liggande, ventilerad brädbeklädnad. Med en lucka kan utrymmet under trädäcket enkelt användas för förvaring.

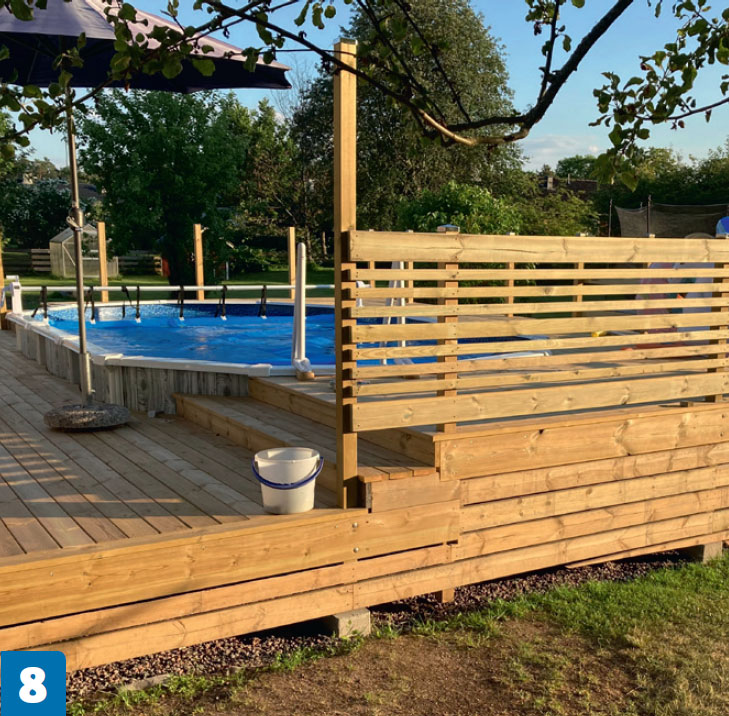

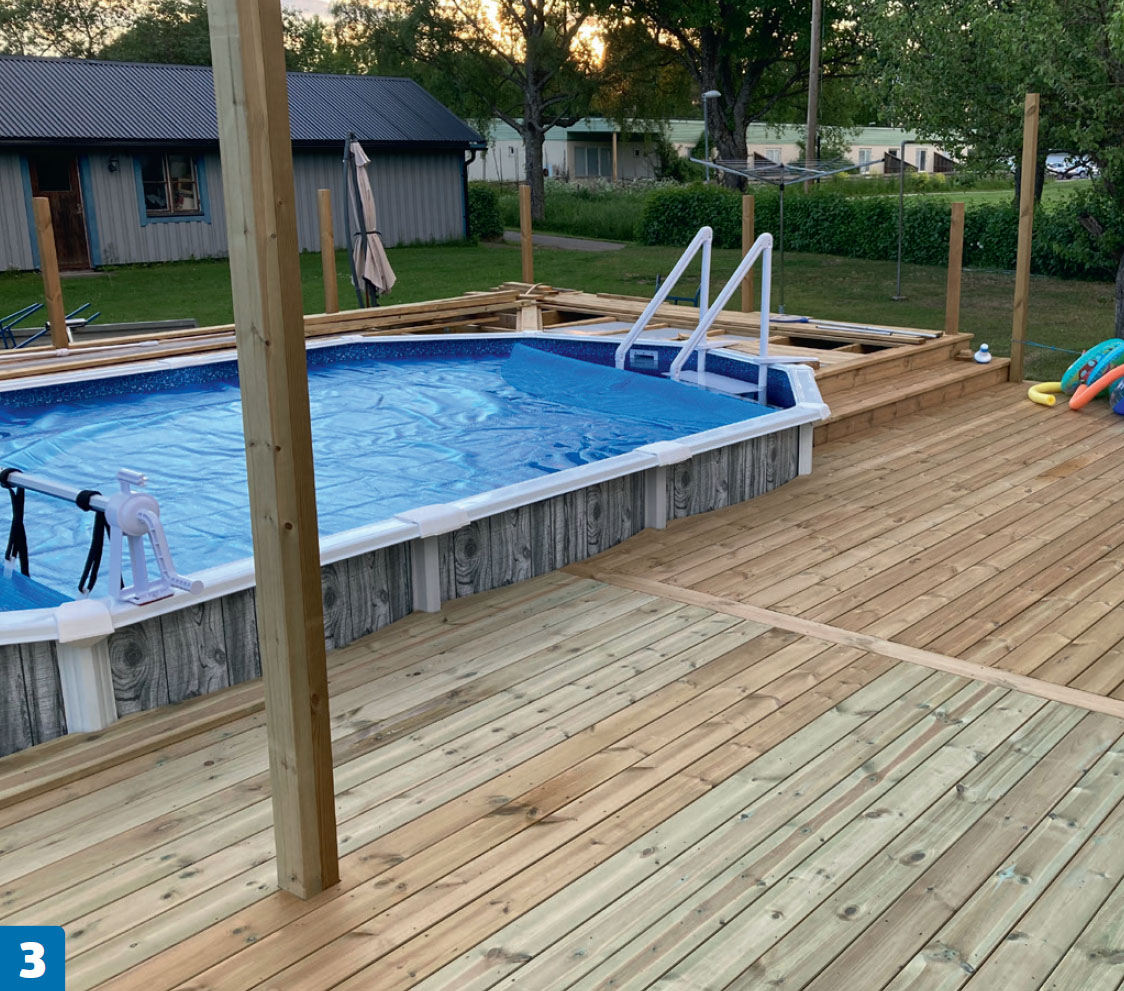

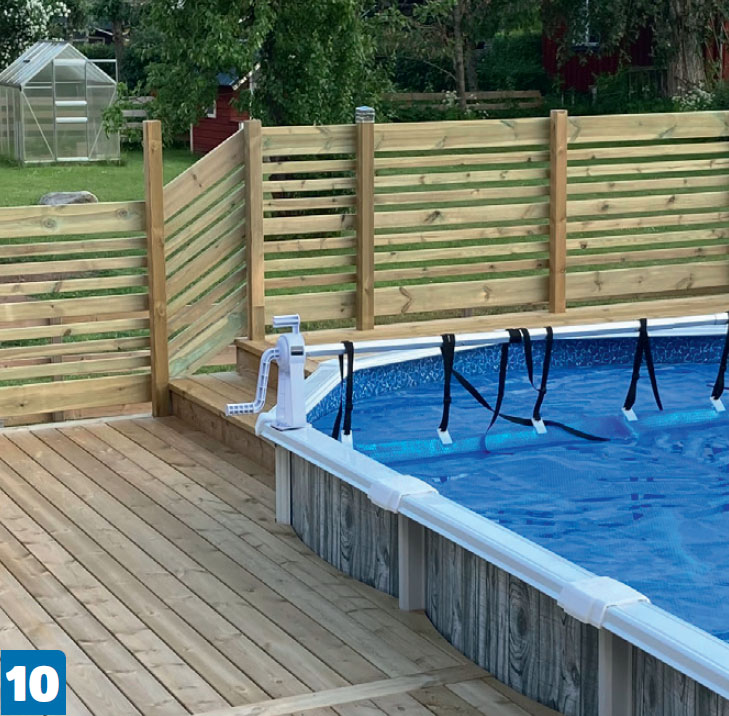

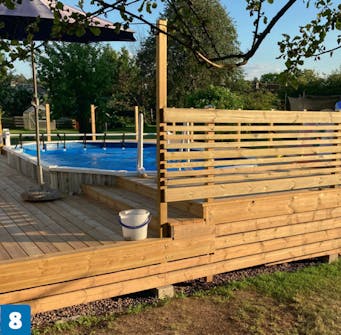

Staketet byggs genom att sätta en bräda i full bredd längst ner, på mitten och högst upp. Därefter fylls på med ribbor (brädor som har sågats på längden).

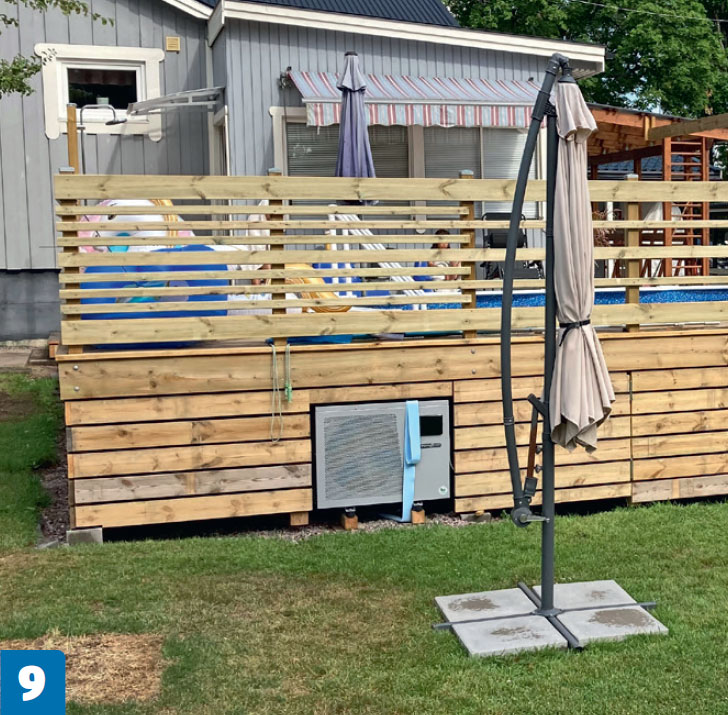

Avståndet mellan ribborna är större än avståndet mellan brädorna i beklädnaden. Det gör det lätt att se ut när man är nära, men svårt att se in från utsidan.
Material
Botten:
- Fiberduk
- Ärtsingel, 8-16 mm, för att stabilisera
- 0,4 mm grus för avjämning
Stomme och trädäck:
- 75 x 75 mm bärande stolpar (A)
- 45 x 95 mm reglar (B)
- 45 x 145 mm reglar (C)
- 45 x 195 mm reglar för bärlinor45 x 170 mm reglar för bärlina runt poolen
- 28 x 120 mm trallbrädor
- 50 x 50 cm plattor som stöd under stolpar
- 50 cm betongplintar till ytterstolpar
Beklädnad och staket:
- 28 x 120 mm brädor för lodrät beklädnad
- 28 x 55 mm ribbor till staket (28 x 120 mm brädor delade på mitten)
Skruvar:
- 4,2 x 55 mm trallskruv
- 6 x 80 mm utomhusskruv
- 5 x 40 mm ankarskruv
- 8 x 50 mm franska skruv
- 10 x 90 och 10 x 140 mm vagnsbult, med brickor och muttrar
Dessutom:
- Pool, inkl. stativ, pump och filter
- Flexslangar, kopplingar, rörisolering och el till tekniska installationer
- Stolphattar
Tidsförbrukning
Ca 3 veckor.
Pris
Ca 100.000 kr.
Svårighetsgrad
Det kan vara en utmaning att få poolen på rätt höjd i förhållande till huset.
