Intro
Instruktion
01
Märkning och markering
1
Steg

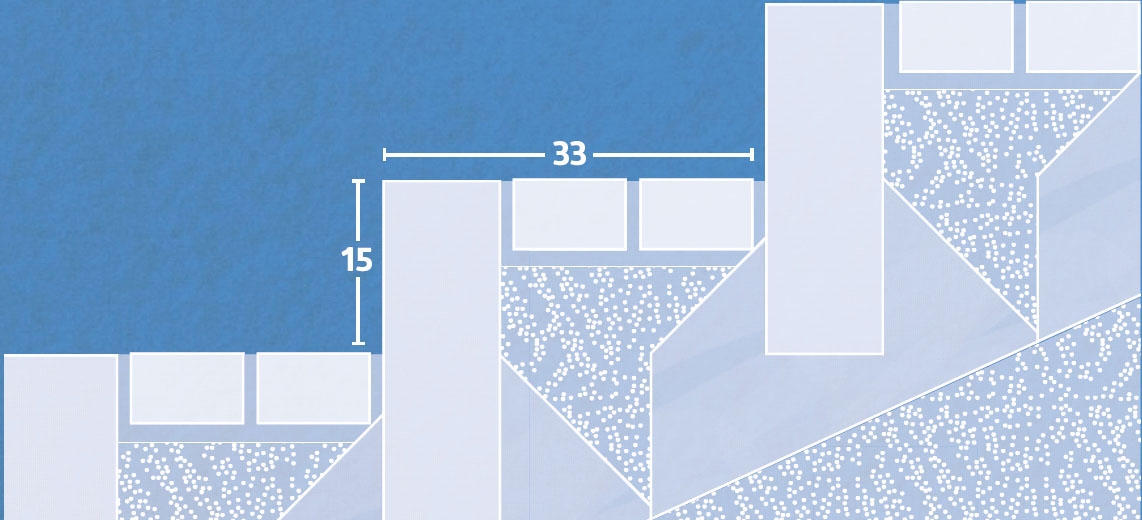

När du har bestämt var din trappa ska placeras, gäller det att mäta upp och sätta en exakt snörmarkering. Här planerar vi för 4 framkanter, vilket ger 3 steg på 33 cm med ett sammanlagt djup på 99 cm och en höjd på 60 cm. Utöver det säkras kanten med 2 sidostycken bestående av 2 kantsten i varje sida.

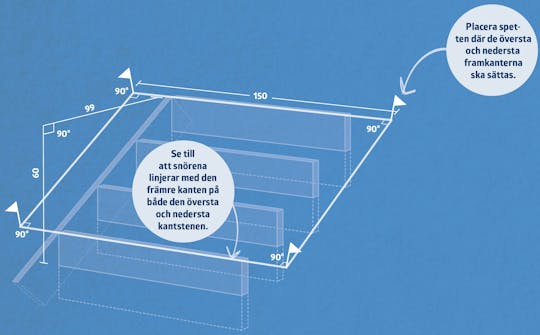

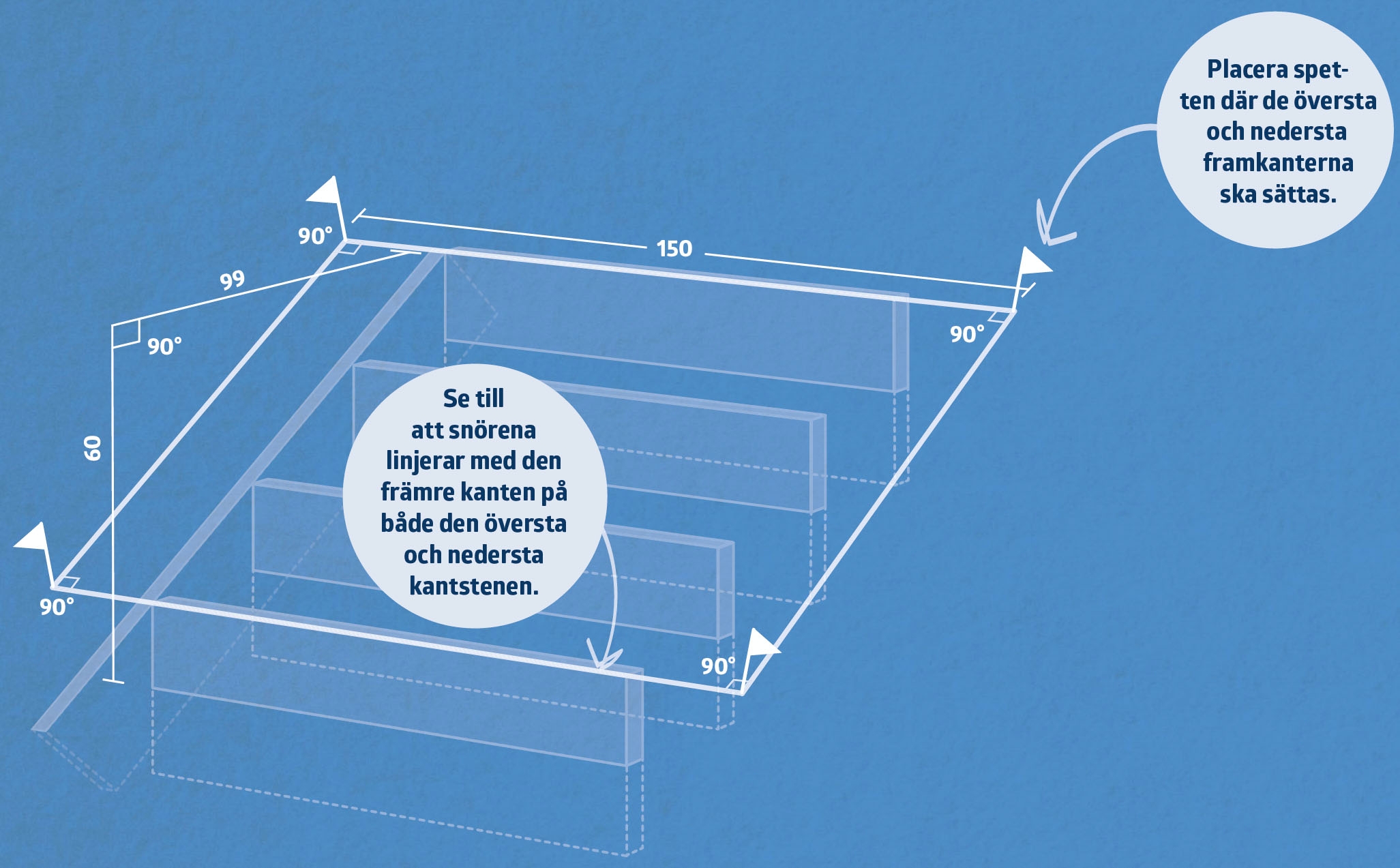

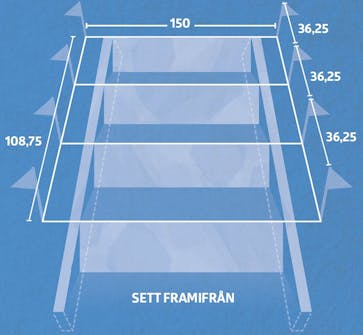

Sätt 4 spett, och bind ihop dem med varandra med ett snöre. Spetten ska slås ned 1 meter i jorden, så att de håller snöret stabilt. Mellan de två spetten i toppen och de två i botten ska snöret vara vågrätt, och de fyra hörnena ska vara i exakt 90 graders vinkel. Kantstenarna är här 100 cm långa och 10 cm breda, och när det dessutom ska vara plats för en kantsten på längden, som används som sidostycke, och även finnas plats till att gjuta 15 cm runt om sidostyckena, sätts spetten i topp och botten med ett avstånd på 150 cm.
02
Utgrävning
1
Steg

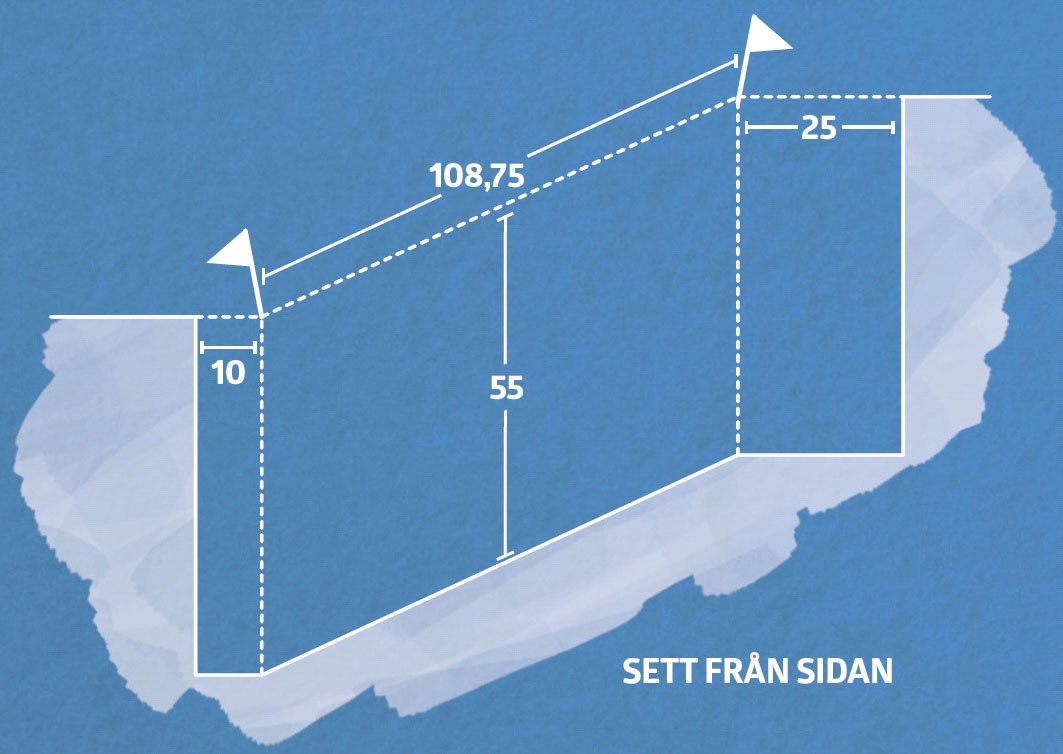

Du har gjort en exakt uppmätning och snörmarkering där trappan ska byggas, och nu ska du gräva ut. Till en början gäller det att avlägsna matjorden och gräva ned till 55 cm under snöret, så att du kan anlägga en grund enligt konstens alla regler.
03
Bärlager
1
Steg

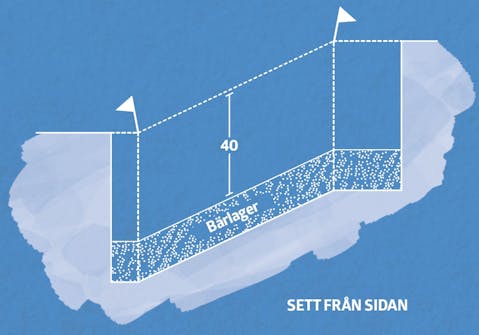

Du har grävt ned till 55 cm under markeringssnöret, och nu ska du lägga bärlagret av 15 cm komprimerad bergkross tills du kommer upp till 40 cm under snöret (mätt lodrätt).
04
Mät upp och markera - igen!
1
Steg
Nu ska du markera var varje enskild framkant till stegen ska placeras i utgrävningen. I detta exempel sätter vi bara fyra, så det är relativt lätt att sätta dem i samma avstånd från varandra.

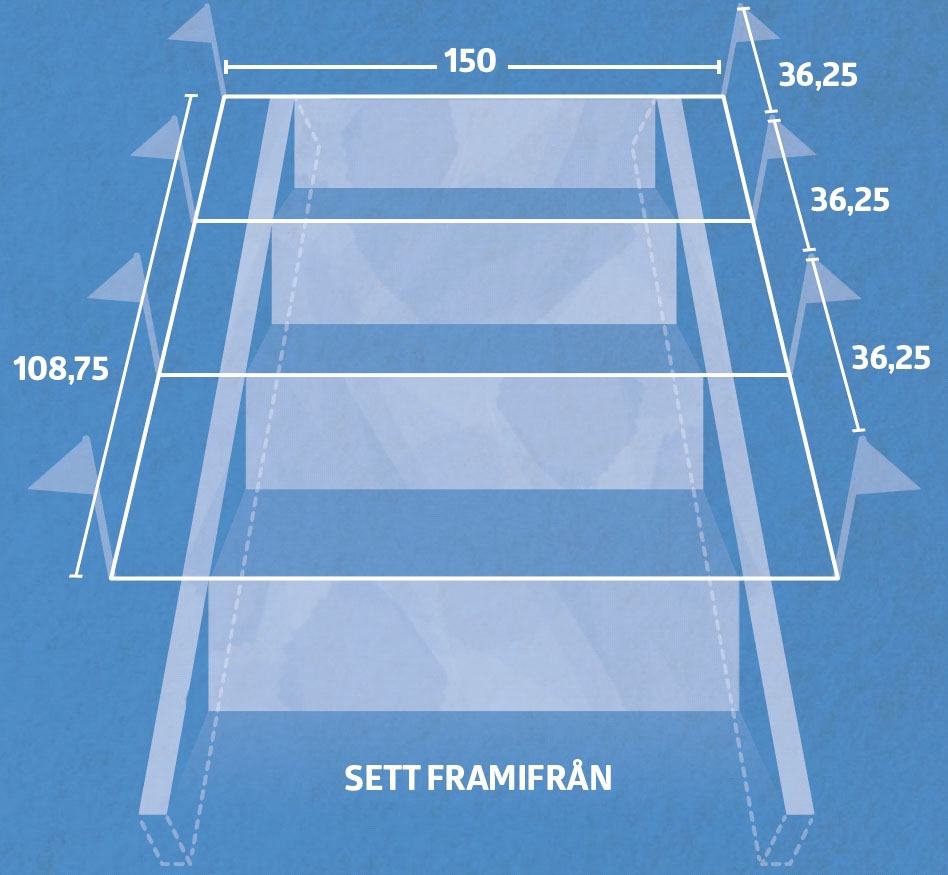

Vi vet redan var den översta och nedersta framkanten ska sättas, alltså vid snörena i toppen och botten. Därför ska de två sista kantstenarna bara fördelas jämnt mellan topp och botten, där den sammanlagda längden är 108,75 cm. Vi avslutar med att sätta nya spett och markeringssnöre för var 36,25 cm. Se till att snörena är i 90 graders vinkel och vågräta i förhållande till de första snörena.
05
Sätt framkanter och sidostycken
2
Steg
Underlaget är redo för sidostycken och framkanter, och du har mätt och markerat så att du vet var varje enskild sten ska sättas. Först ska du sätta sidostyckena ute i sidorna och till sist framkanterna. Börja med att blanda en portion jordfuktig betong som stenarna gjuts i (6 delar gjutmix + 1 del cement).

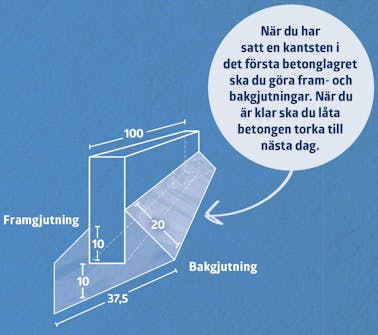

Betonglagret under stenarna, båda sidostycken och framkanter, ska vara 10 cm tjockt. Börja därför med att lägga ett 12 cm lager – när du sätter stenarna sjunker de ca. 2 cm, och då går det ihop.

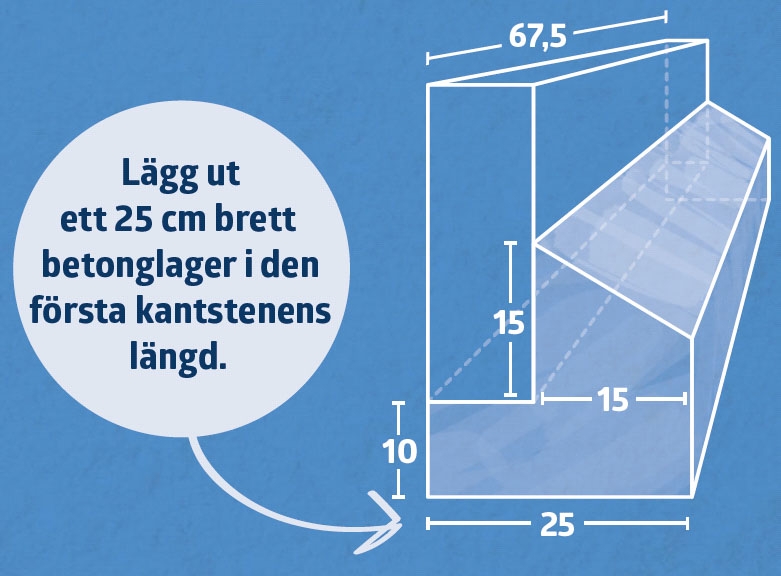

Sätt sidostyckena först. Mät ut hur långa sidostyckena ska vara. Här har vi två kantstenar på var sida, som kapas till så att de blir 67,5 cm långa styck.
06
Fyll igen trappstegen
1
Steg

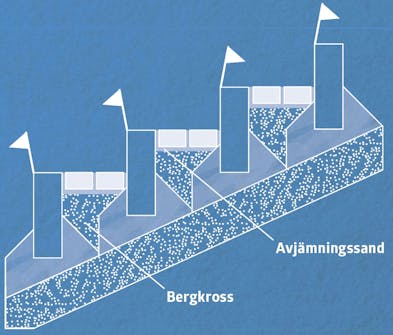

Sidostyckena och stegens framkanter är fastgjutna, och efter ett dygns torktid kan du fylla igen stegen. Du kan använda skärv, grus, sten, jord och gräs eller vad du tycker passar.

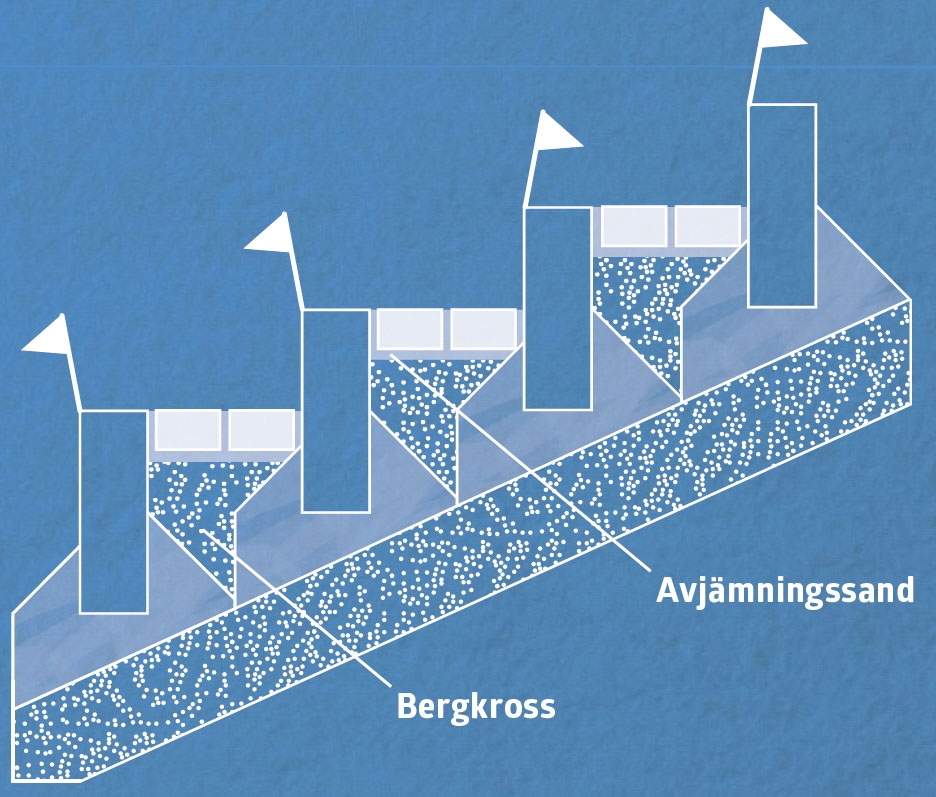

Stegen fylls upp med 10-20 cm bergkross, som komprimeras försiktigt med en hemmagjord "jungfru" (för att skona gjutningen), sedan läggs ett lager avjämningssand på 2-3 cm, och till sist lägger du din slutbeläggning. Kom ihåg att beläggningen ska ha ett svagt fall framåt (på 2 procent), så att regnvattnet kan rinna undan.
Material
Tidsförbrukning
2 dagar. En dag till utgrävning, uppbyggnad och gjutning, och en dag till fyllning av 3-4 steg.
Pris
Ca. 400 kr. per steg (för kantsten, bergkross, avjämningssand och betong).
Svårighetsgrad
Det kräver precision och planering att bygga en solid stentrappa.
3D-modell
Trädgårdstrappa
