Intro
Instruktion
01
Området röjs
3
Steg

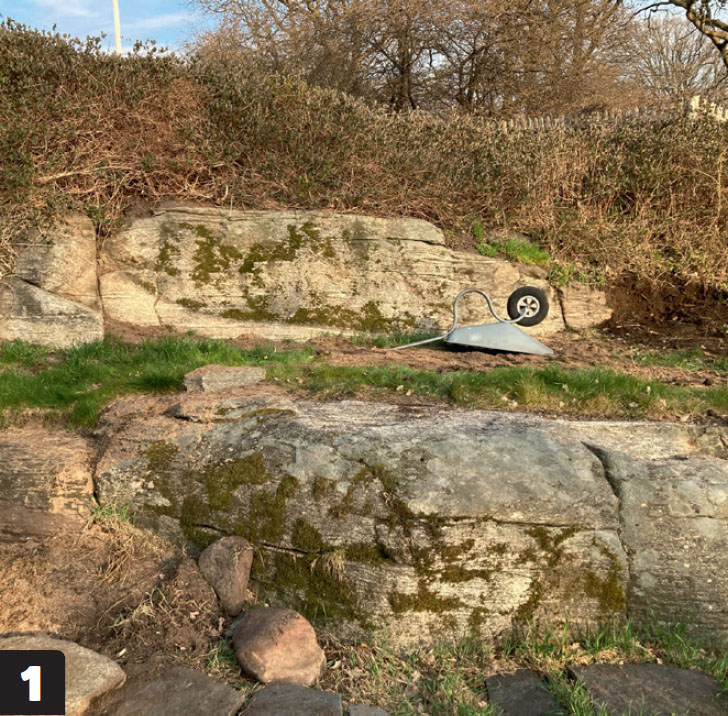

Ett igenvuxet område i trädgården, som främst har använts för förvaring av trädgårdsavfall de senaste åren, är utgångspunkten för den nya uteplatsen.

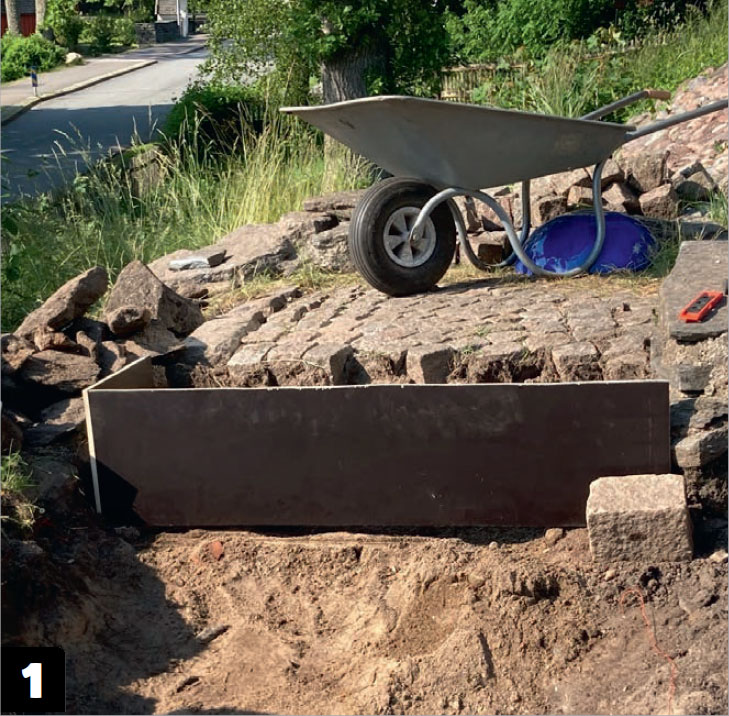

Innan anläggandet kan börja, behöver mycket röjas. Gräs, jord och annat löst material måste lastas och köras bort, så att vi kommer ner till stenhällen - och jordlagret.
Dessutom spolas gammal mossa och annan växtlighet bort, så att den nakna gråa stenhällen träder fram. Det blir både finare och gör att murbruket fäster bättre när stödmurarna senare byggs.
Platsen som ska fräschas upp är tomtens fulaste, som har använts som bl a kompost de senaste åren. Röjningen görs manuellt, främst med skottkärra och spade.
Mossa och annan växtlighet på hällen spolas bort med en högtryckstvätt. Vi kör med full kraft på tvätten - här finns det inget som kan spolas sönder.
02
Kanterna säkras
3
Steg
Flera nivåer på den nya uteplatsen betyder också många kanter runt de olika ytorna. Dessa kanter måste säkras, så att lagret med singel som senare läggs på inte rinner ut.
Vi säkrar därför kanterna med en kombination av bärlager och återanvändning av gamla skifferstenar som har funnits på tomten, tillsammans med jord från tomten.
Detta läggs i olika lager och packas, så att det bildar ett hård underlag längs kanterna. Överst gjuts en kant av runda naturstenar.
Kanterna på de olika ytorna säkras med en kombination av bärlager, gamla skifferstenar och jord lagt ovanpå vartannat. Bärlagret körs in med skottkärran, medan skifferstenarna och jorden återanvänds från tomten.
Det översta lagret i kantsäkringen är jord. Jorden binder bärlagret lite extra, och det hålls också på plats av de tunga skifferstenarna. Det blir inte kanter som tål tung biltrafik, men det räcker som säkring för belastningen som blir här.
03
Trappa av granit
7
Steg
Som entré till den nya uteplatsen från resten av trädgården, bygger vi en stentrappa av granit.
Trappan har vanger och sättsteg av kansten av granit, medan själva planstegen byggs upp av bärlager fyllda med gatstenar. Stegen görs med fall, så att regnvatten kan rinna undan.

Trappans höjd är 60 cm, medan den är 130 cm djup. Det ger fyra steg som är 32,5 cm djupa och 15 cm höga - en perfekt trappa att gå i utomhus.

Vi gör en gjutform för att stötta gatstenen som trappan ska byggas med. Vi lägger betong på stenhällen underst i gjutformen, med stora gatstenar överst. Stenarna ska hamna i samma nivå som beläggningen.

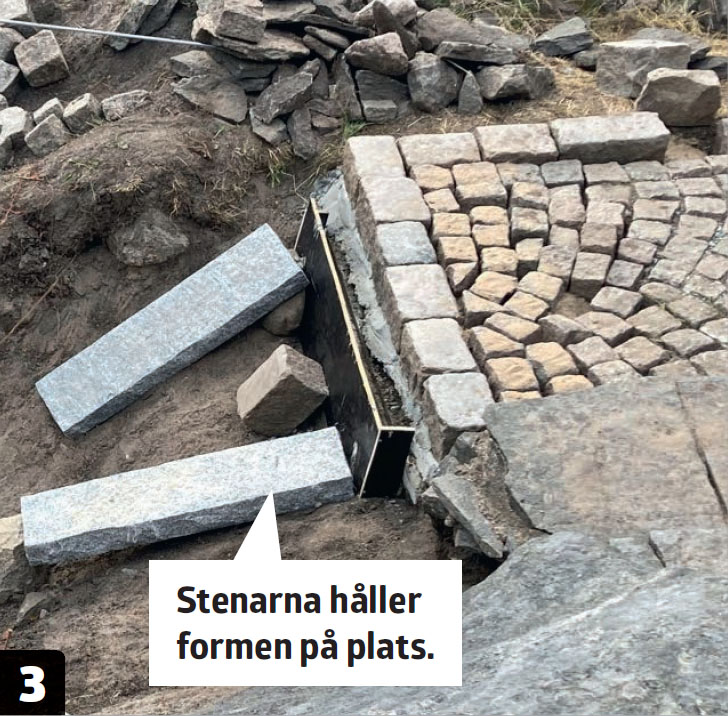

Gjutformen tas bort efter cirka ett dygn. Därefter fyller vi på med bärlagret och ett sättlager mot de fastgjutna gatstenarna, innan vi lägger nya gatstenar. Det ger oss en fin gatstensyta överst på trappan.

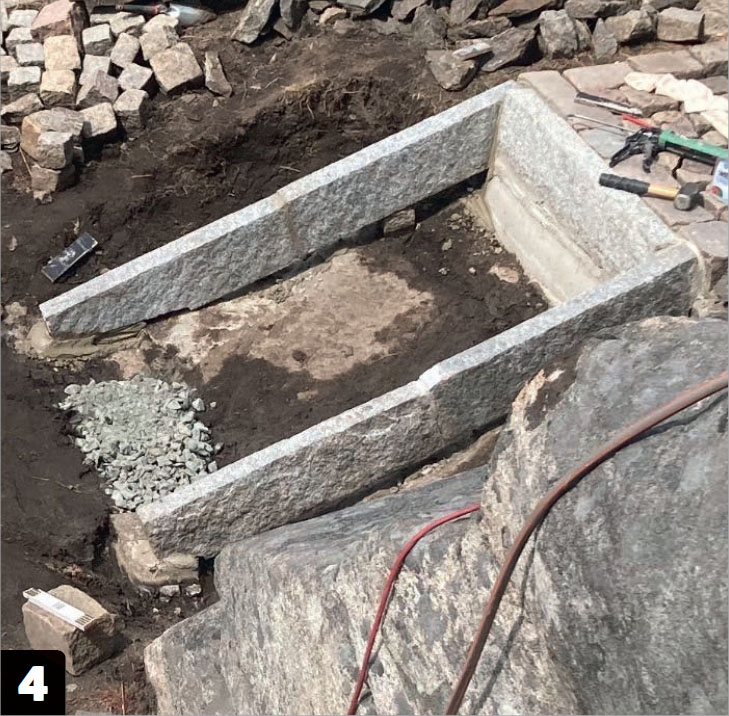

Vi gör ännu en gjutform. Den stöttar betongen som läggs under den översta granitstenen; alltså trappans översta sättsteg. Formen avslutas med ett avstånd motsvarande stenens höjd från toppen.
Vangerna består av två kantstener på varje sida, som sätts ihop till två långa vanger. Den nedersta delen på varje sida måste anpassas till berget under. Till det använder vi en stor vinkelslip med diamantkapskiva.

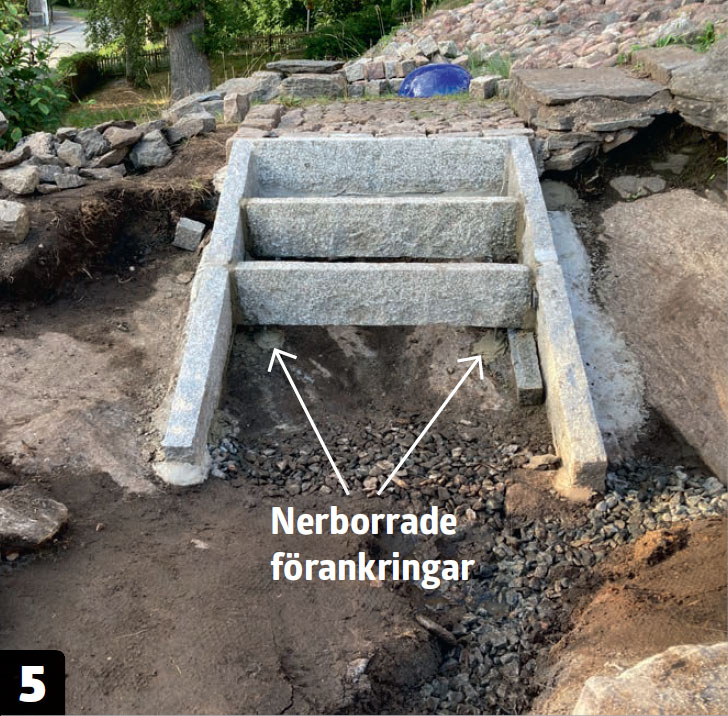

Vangerna gjuts fast med betong medan sättstegen förankras på varje sida ner i berget. Förankringen är 12 mm armeringsjärn, som borras ner i berget och in i sättstegen underifrån.

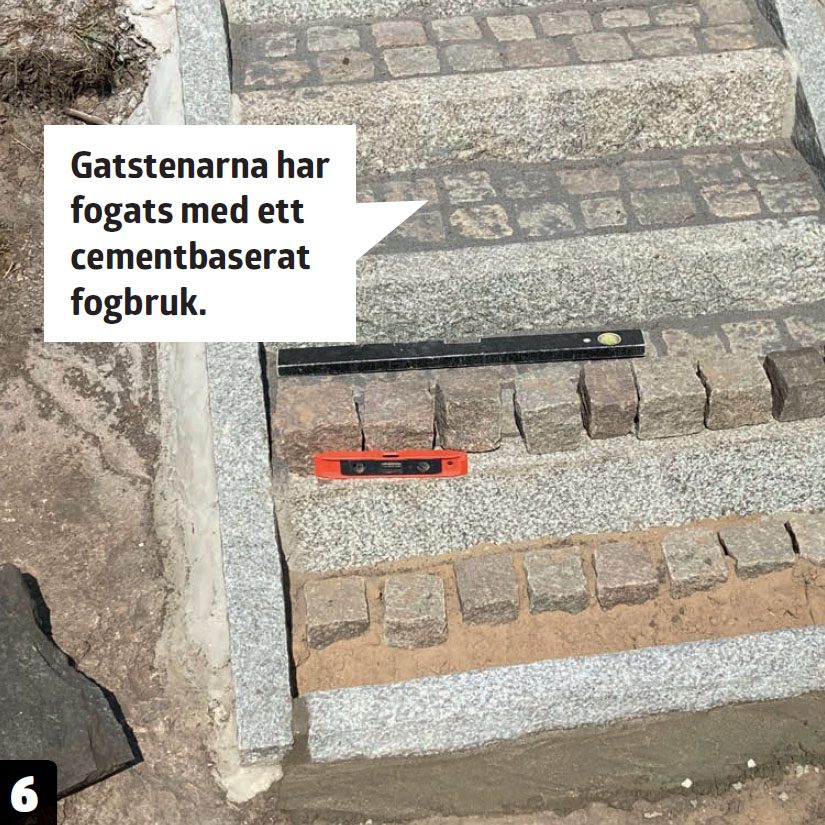

Planstegen byggs upp med bärlager underst med ett lager sättsand ovanpå, innan gatstenarna sätts i två rader. Vi använder ett cementbaserat fogbruk mellan gatstenarna.
04
Stödmurar av natursten
6
Steg
För att säkra att jord från rabatterna och omgivningarna inte smutsar ner på den nya uteplatsen, bygger vi stödmurar på flera ställen.

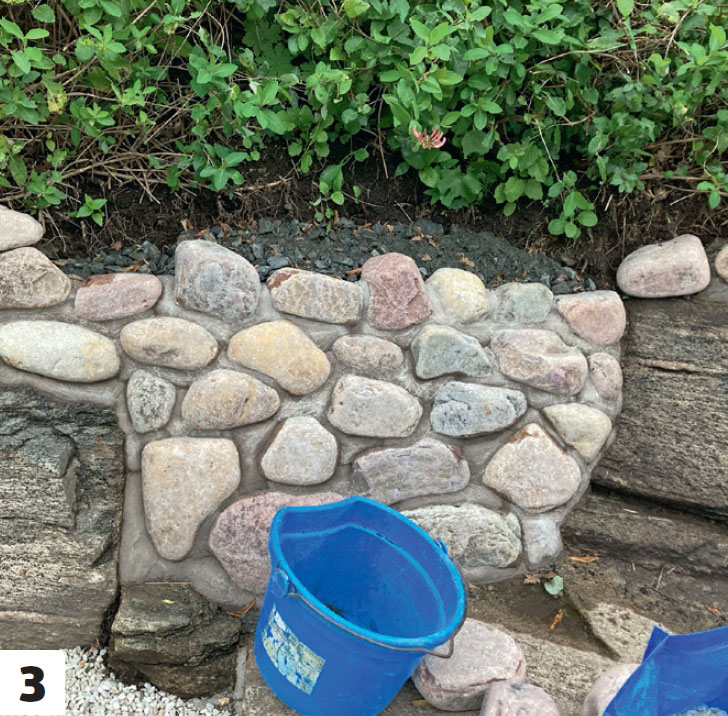

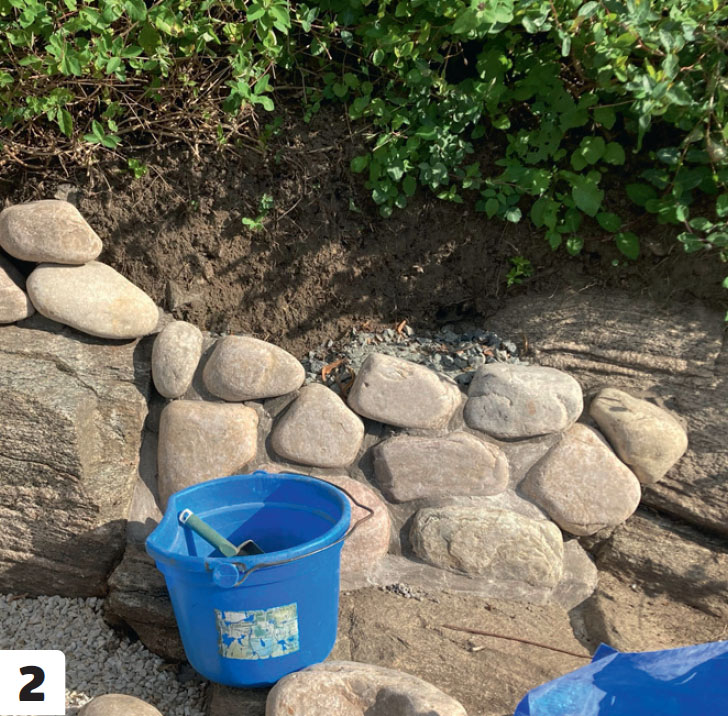

Murarna består av rund natursten. Stenarna väljs först ut och staplas i små sektioner, så att vi ser att de passar ihop och på platsen där de ska ligga. Därefter plockas stenarna bort igen och muras upp med vanligt murbruk.

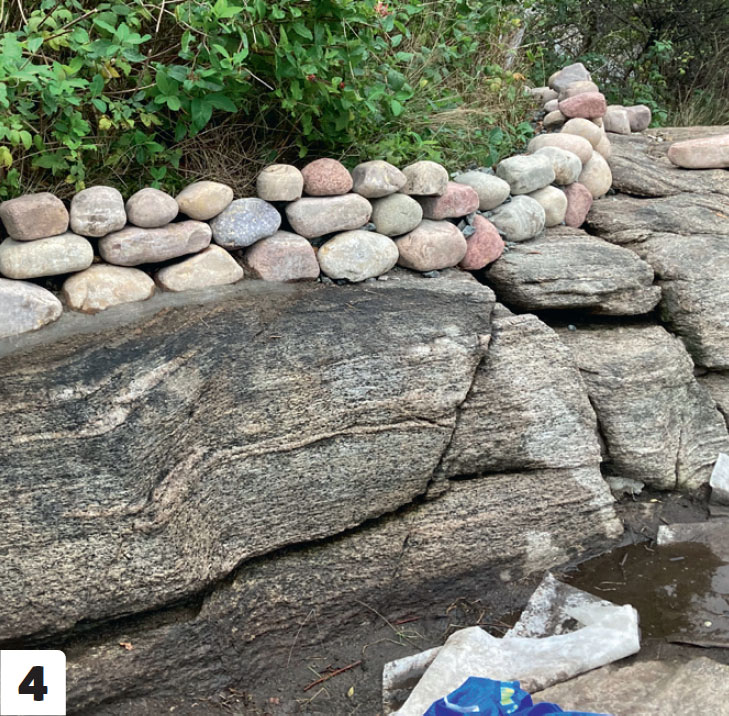

Förutom att murarna förstärker rabatter och omgivningar, ramar de också in uteplatsen på ett dekorativt sätt.
Vi väljer stenar som passar ihop och som dessutom passar på det ställe där de är tänkta att ligga. Stenarna staplas upp löst i små sektioner åt gången.
När vi är nöjda med stenarna plockas de ner igen innan de muras upp. Vi använder ett torrbruk som bara blandas med vatten enligt anvisningarna på förpackningen.
Det är ett noggrant arbete att hitta stenar som passar bra tillsammans. Det gäller nämligen att inte få alltför breda fogar mellan de runda naturstenarna.

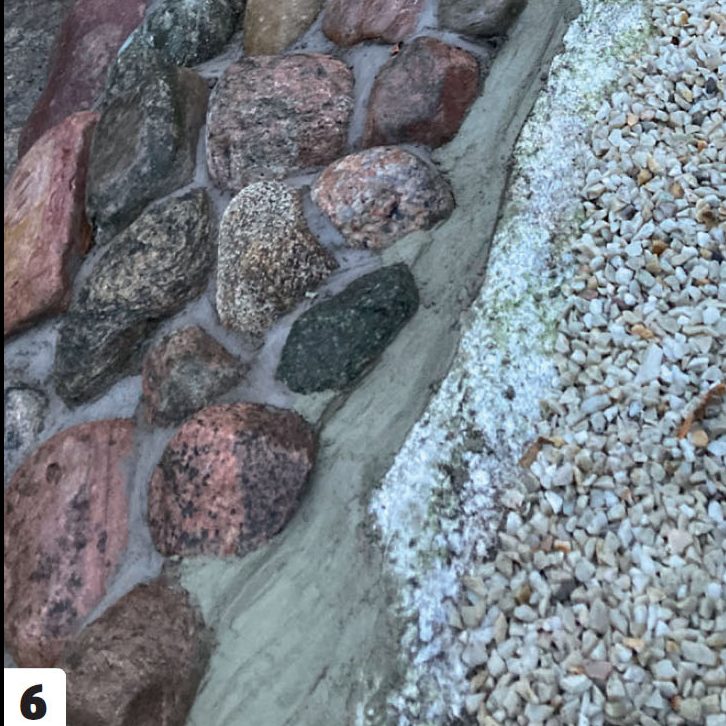

Efter hand som vi lär oss tekniken blir sektionerna som vi staplar upp större och större. Här har vi lagt en lös rad på cirka fyra meter i tre lager.
Efter att stenarna har murats upp på plats är det viktigt att murbruket inte torkar för snabbt. Då kan det spricka och bli svagt. Är det torrt och varmt väder, ska du därför fukta muren ordentligt med vatten regelbundet den första veckan.
05
Platsen täcks med vit singel
5
Steg
Som en avslutning på den nya uteplatsen, läggs vit singel på de olika ytorna.

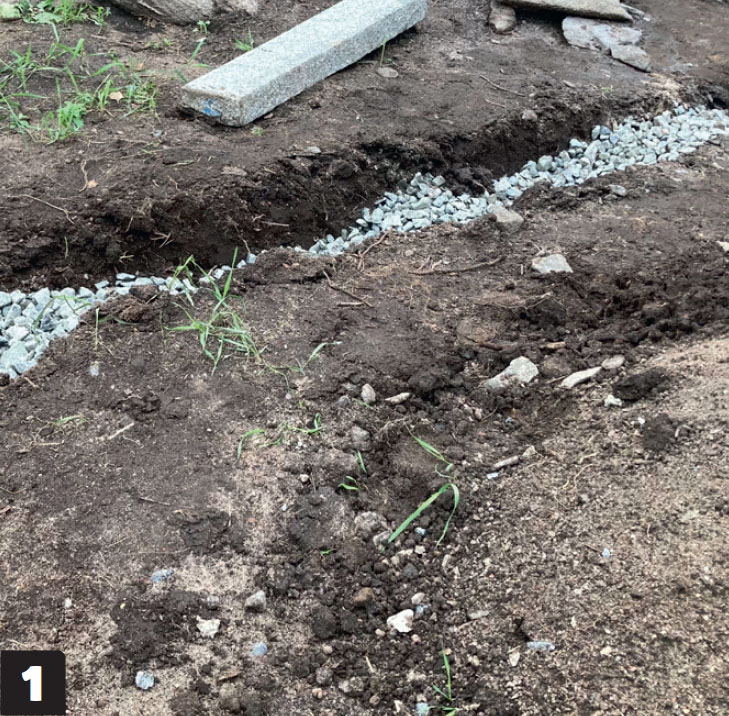

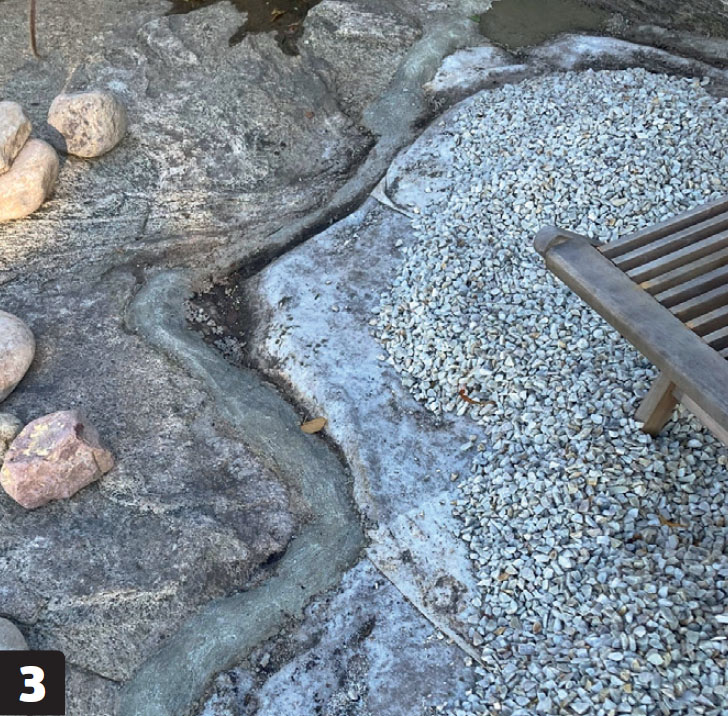

Men först säkrar vi bra dränering, så att regnvatten kan rinna undan och inte bli liggande. Det gör vi genom att gräva rännor i jorden som fylls med dränerande sten under singeln. Dessutom har alla ytor gjorts med fall bort från bergväggen.

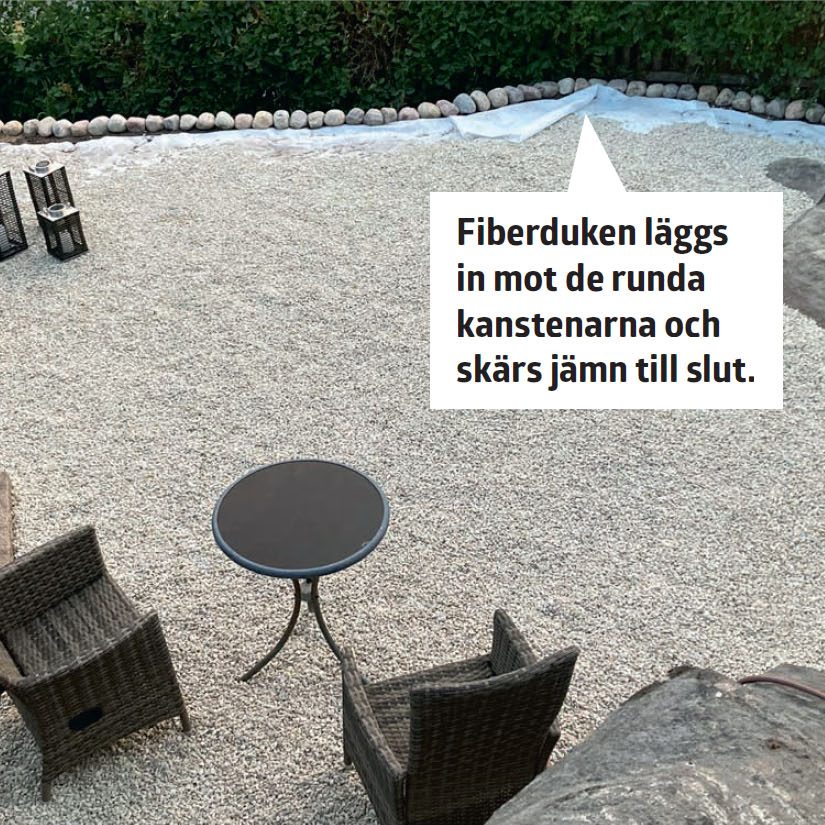

Under singeln lägger vi en fiberduk, för att förhindra att det växer upp ogräs underifrån.
Vi säkrar dränering av de olika ytorna genom att gräva rännor på flera ställen. De fylls med sten innan de till slut täcks med fiberduk och singeln.
Ytorna görs med fall bort från berget så att vatten inte blir stående när det regnar. Fallet mäts med snören uppspända i våg. Två procents fall är tillräckligt.
Sprickor i berget gjuts igen på de ställen där det är risk för att det bildas små bäckar som tar med sig smuts från omgivningen. Det hindrar också att singeln sköljs bort av regnvatten.

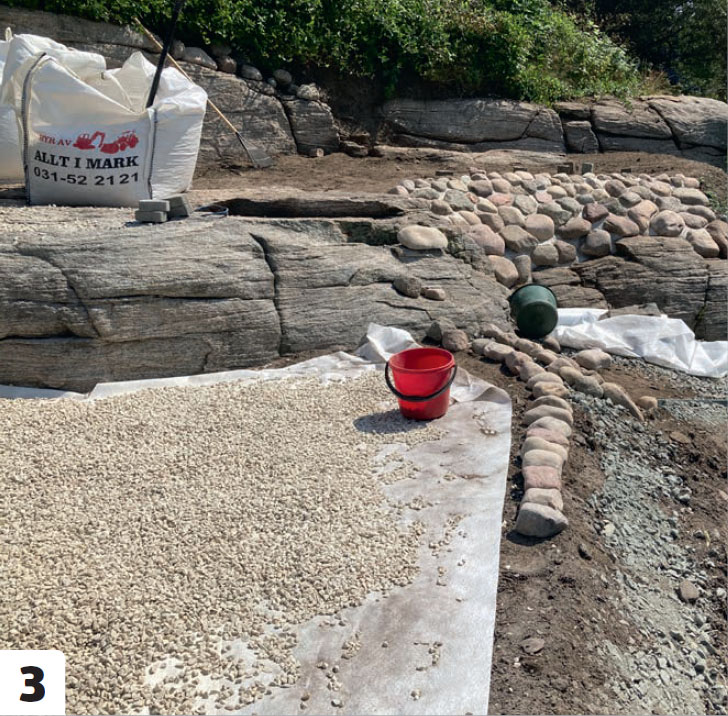

Till slut täcks alla ytor med vit singel. Den har levererats i storsäck och lyfts in med kran. Men den måste ändå fördelas på de olika ytorna med hjälp av en skottkärra. Under singeln lägger vi en fiberduk, för att förhindra ogräs från att slå rot och växa underifrån.

Material
Olika slags sten:
- Rund natursten
- Vit singel, 8/11
- Granit kantsten
- Gatsten
- Skifferplattor
Annat:
- Torrbetong
- Torrbruk till murning
- Cementbaserat fogbruk till gatsten
- Sten för bärlager och dränering
- Armeringsjärn
- Fiberduk
- Sättsand till gatsten
- Träskivor till gjutform
Specialverktyg
- Borrhammare
- Högtryckstvätt
- Blandare
Tidsförbrukning
Denna uteplats byggdes under sex månader.
Pris
Räkna med cirka 50.000 kronor för motsvarande projekt. Minst.
Svårighetsgrad
Det är inte svårt, men det är mycket och tungt arbete. Störst utmaning är att göra granittrappan.
